Nscale lovet 30 MW i Glomfjord – bare 6,4 MW er i drift

Data Center Dynamics meldte 16. oktober 2026 at bare 6,4 av planlagte 30 MW var i drift ved Nscales datasenter i Glomfjord, og at utbyggingen lå rundt seks måneder etter planen. En prosjektkilde bekreftet den samlede forsinkelsen overfor publikasjonen, men bestred at en transformatorbrann og en lekkasje i kjølesystemet hadde forsinket prosjektet eller ført til bøter. Kapasitetsavviket blir særlig relevant mens Nscale forbereder børsnotering i New York.
På Nscales side om Glomfjord beskrives anlegget med «30MW operational capacity expandable to 60MW». Formuleringen presenterer 30 MW som operativ kapasitet, mens den rapporterte driften er langt lavere. Siden oppgir ingen dato for kapasitetstallet eller forklaring på hvordan det er beregnet. Den gir derfor ingen avklaring på hvor stor del av anlegget som leverte kapasitet da forsinkelsen ble omtalt i oktober.
Hva viser kapasitetsavviket?
Forskjellen mellom de oppgitte kapasitetstallene er 23,6 MW. Regnet på de publiserte tallene var litt over en femdel av den planlagte kapasiteten i drift. Det er et mål på hvor mye av utbyggingen som var rapportert operativ, ikke et mål på anleggets løpende strømforbruk. Megawatt angir effekt; energibruk over en periode måles i megawattimer.
For en kunde er skillet mellom planlagt og operativ kapasitet konkret: Bare kapasitet som er ferdigstilt og kan leveres, kan brukes til de avtalte beregningsoppgavene. Et datasenter trenger blant annet strømforsyning, kjøling og installert datautstyr før en utvidelse kan tas i bruk. Rapporteringen sier ikke hvilke av disse delene som gjenstår i Glomfjord, eller hvor mange servere som allerede er installert. Den viser at anleggets oppgitte størrelse og kapasiteten som faktisk er meldt i drift, beskriver forskjellige stadier av utbyggingen.
Nscales ordvalg gjør sammenligningen skarpere. «Operational capacity» kan naturlig leses som kapasitet som allerede kan brukes, men selskapets side daterer ikke påstanden. Den publiserte statusen fra oktober gjelder derimot kapasitet som da ble rapportert i drift. Uten en datert oppdatering fra selskapet går det ikke an å fastslå om nettsiden beskriver en ferdig utbygging, et teknisk dimensjonert anlegg eller et mål som ennå ikke er nådd.
Hendelsene på byggeplassen forklarer ikke hele forsinkelsen
Byggearbeid, lokale tillatelser, lekkasje i kjølesystemet og en transformatorbrann er trukket frem i omtalen av forsinkelsen. For kunden er det avgjørende om hendelsene faktisk flyttet tidspunktet for levering. Prosjektkildens redegjørelse skiller mellom at hendelsene fant sted og at de forårsaket den samlede forsinkelsen: Midlertidige generatorer holdt kjølingen i gang etter brannen, og lekkasjen skal ha blitt utbedret uten avbrudd for kunden.
Det samme skillet gjelder påstander om økonomiske reaksjoner. Omtalen av mulige forsinkelsesbøter viser en kontraktsrisiko, men prosjektkilden opplyste at ingen bøter ble ilagt i Glomfjord. Dermed kan et mulig krav ikke regnes som en dokumentert betaling fra Nscale. Avtalte endringer i leveringsvilkår kan også ha økonomisk betydning uten å være en bot; de åpne opplysningene fastslår ikke hvilken virkning slike endringer eventuelt har fått her.

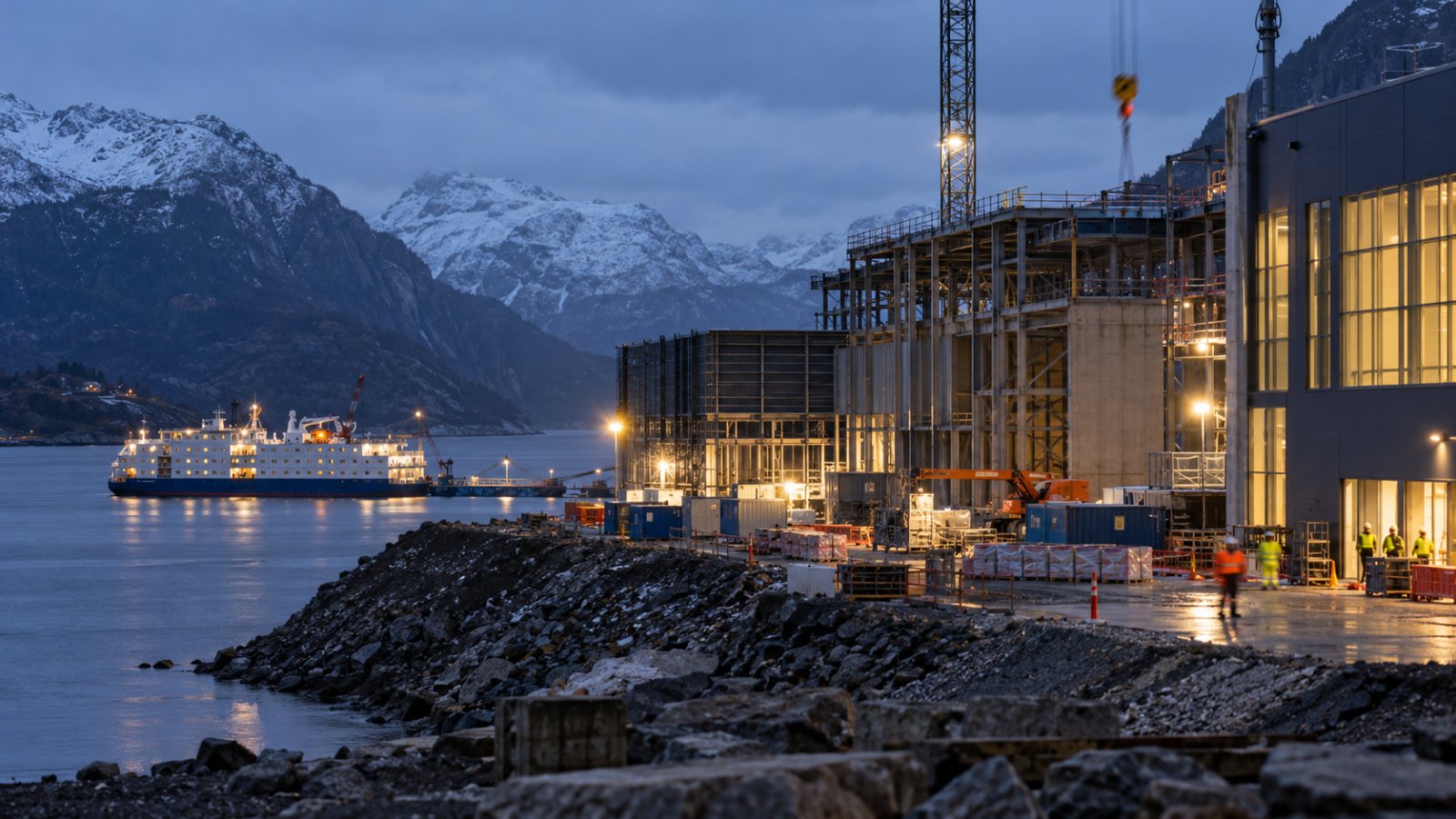

For å få flere bygningsarbeidere til stedet er det flytende hotellet Kalmar hentet til Glomfjord. Tiltaket sier noe om presset på fremdriften og behovet for innkvartering nær anlegget. Det sier ikke når den resterende kapasiteten blir tilgjengelig. En ny bemanningsløsning og en ny leveringsdato er to forskjellige opplysninger.
Hvorfor blir leveransen viktig før børsnoteringen?
Ifølge Quartz’ omtale av børsplanene leverte Nscale registreringsdokumenter i New York 18. september 2026, uten fastsatt aksjeantall eller prisintervall; ved utgangen av august var rundt 2,6 milliarder dollar av en samlet kontraktsverdi på rundt 103 milliarder dollar knyttet til aktiv kapasitet. Quartz omtaler også ByteDance som kunde ved anlegget i Glomfjord. Kontraktstallene gjelder hele Nscale, ikke bare prosjektet i Nordland.
Samlet kontraktsverdi er verdien av avtalte fremtidige leveranser etter kontraktenes vilkår. Den er verken inntekter som allerede er opptjent eller et mål på hvor mye datasenterkapasitet som er satt i drift. Verdien knyttet til aktiv kapasitet beskriver en annen del av porteføljen enn verdien av kapasitet som fortsatt skal bygges og leveres. Derfor er fremdrift ved anleggene vesentlig når store kontraktstall skal vurderes før en notering.
En forsinkelse kan forskyve når Nscale oppfyller milepæler og får betalt for en leveranse. Den kan også utløse avtalte rettigheter for kunden, avhengig av kontrakten. Det betyr ikke at hele kontraktsverdien står i fare hver gang et enkelt anlegg blir forsinket. Glomfjord viser den mer avgrensede risikoen: Kapasitet som er solgt eller planlagt, skaper først en operativ leveranse når utbyggingen er klar til bruk.
Registreringsdokumentene beskriver krav til milepæler og tjenestenivå og mulige reaksjoner ved forsinkelse. For investorer gjør det tidspunktet for faktisk levering til et sentralt spørsmål ved siden av størrelsen på avtalene. Hvor mye forsinkelsen i Glomfjord vil påvirke Nscales økonomi, avhenger av kundeavtalen, eventuelle endrede vilkår og hvor raskt resten av anlegget kan tas i drift.
Neste avklaring i Glomfjord
Det som nå vil endre bildet, er en datert oppdatering om operativ kapasitet og en tidsplan for den delen av anlegget som gjenstår. En slik oppdatering vil vise om gapet mellom nettsidens kapasitetsbeskrivelse og den rapporterte driften er i ferd med å lukkes. Når Nscale senere fastsetter vilkårene for børsnoteringen, vil selskapets dokumenterte leveranser gi et mer presist grunnlag for å vurdere kontraktsverdien.
Les også:
Relaterte artikler


90 prosent av datasenterkapasiteten er utenlandsk – nettkøen vokser

Eaton kjøper COL for 810 millioner euro – datasentre driver handelen

Anthropic lover Akamai 11,6 milliarder dollar – avtalen kan avsluttes

Proofpoint kjøper Varonis for 6,3 milliarder dollar – aksjen forsvinner

Norge vil granske skyavhengigheten – datasentre blir stridspunktet
Abonner på nyhetsbrevet vårt
Få de siste nyhetene om Web3, KI og krypto rett i innboksen.
