L’ESA mise 543,6 M€ sur trois fusées encore sous conditions

|Auteur: Équipe éditoriale de QUASA|4 min de lecture| 21
L’ESA mise 543,6 M€ sur trois fusées encore sous conditions

L’Agence spatiale européenne a signé le 27 août 2026 les trois premiers contrats de l’European Launcher Challenge avec Isar Aerospace, Rocket Factory Augsburg (RFA) et PLD Space. L’annonce officielle de l’ESA fixe leurs montants à 197,8 M€, 186,9 M€ et 158,9 M€ respectivement, soit 543,6 M€ au total.

Ces enveloppes ne sont pas intégralement versées à la signature : leur déblocage dépend de jalons contractuels. Le programme impose notamment à chaque fournisseur de réussir un lancement orbital avant 2028 afin de démontrer sa capacité à assurer le service proposé.

Trois contrats financés par six pays

Spectrum, RFA One et Miura 5 se préparent dans trois bases européennes avec des objectifs orbitaux distincts.

Isar Aerospace reçoit l’enveloppe la plus élevée, devant RFA et PLD Space. Le relevé d’Agence Europe confirme la répartition des montants et des contributions nationales :

  • Isar Aerospace — Spectrum — 197,8 M€. Le contrat est principalement financé par l’Allemagne, avec des contributions de l’Autriche et de la Norvège. Le lanceur à deux étages vise jusqu’à 1 000 kg en orbite terrestre basse dans sa configuration actuelle. Son premier vol depuis Andøya, en Norvège, a duré environ trente secondes en 2025 ; un deuxième véhicule est préparé pour un vol de qualification avec des charges utiles.
  • Rocket Factory Augsburg — RFA One — 186,9 M€. L’Allemagne apporte l’essentiel du financement, complété par le Royaume-Uni. Le lanceur à trois étages doit partir de SaxaVord, en Écosse, et vise jusqu’à 500 kg sur une orbite héliosynchrone à 500 km.
  • PLD Space — Miura 5 — 158,9 M€. L’Espagne est le principal pays financeur, avec une contribution allemande. Miura 5 doit être exploité depuis le Centre spatial guyanais et est conçu pour placer jusqu’à 540 kg en orbite héliosynchrone. Le vol suborbital de Miura 1 en 2023 a servi de démonstrateur technologique, mais ne remplit pas l’exigence orbitale assignée au nouveau lanceur.

L’addition de ces trois contrats produit le montant de 543,6 M€ retenu dans le titre. Il ne s’agit pas d’un fonds commun : chaque accord possède son bénéficiaire, ses contributeurs et ses propres étapes de validation.

Ce qui déclenche réellement les financements

Le mécanisme repose sur un déblocage progressif des fonds à mesure que les jalons sont atteints. La valeur affichée de chaque contrat constitue donc une enveloppe accessible sous conditions, et non une somme immédiatement acquise par l’entreprise.

L’obligation de réussir un vol orbital avant 2028 est le seuil technique explicitement rendu public. Elle doit prouver que les entreprises peuvent effectivement fournir un service de lancement, au-delà de la conception du véhicule, des essais au sol ou d’un vol suborbital.

L’ESA n’a pas publié la ventilation financière de chaque jalon, le calendrier détaillé des tranches ni les clauses complètes applicables en cas de retard ou d’échec. Il est donc possible d’établir que les fonds dépendent de résultats vérifiés, mais pas de chiffrer la somme qui resterait bloquée après une étape manquée ni d’affirmer qu’un échec annulerait automatiquement tout le contrat.

Les contrats portent aussi sur l’amélioration des services

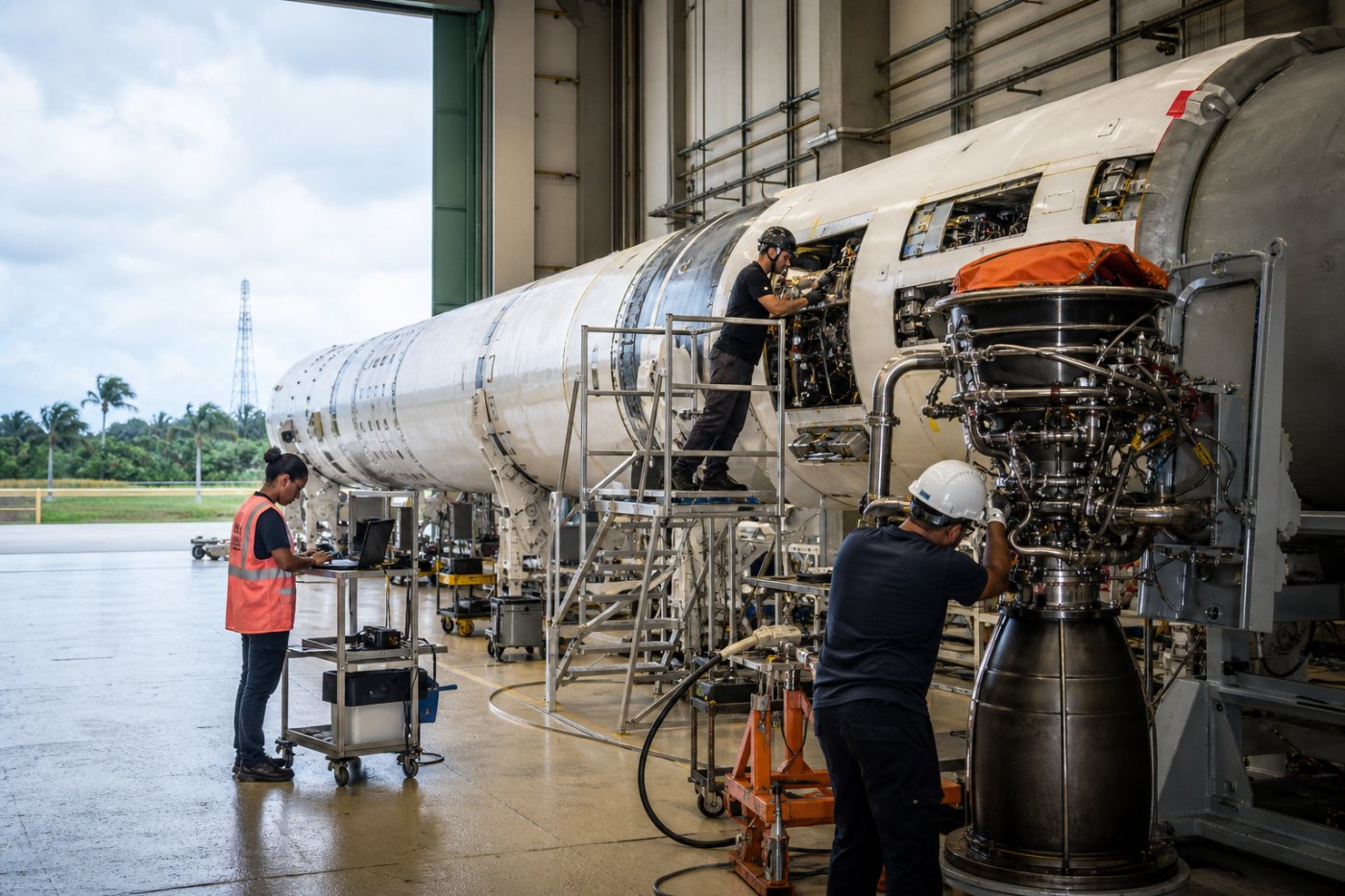

Miura 5 en préparation pour consolider son service commercial et accroître ses capacités orbitales.

Le programme ne finance pas seulement la mise au point des lanceurs. Il doit aider les fournisseurs à déployer leurs services commerciaux, augmenter leurs capacités et renforcer l’offre européenne de lancement. Les propositions ont été évaluées sur leurs dimensions financières et techniques, ainsi que sur leur progression, leur calendrier, leurs ressources et leur conformité.

Pour PLD Space, les détails publiés par Euronews distinguent deux volets : la consolidation du service commercial de Miura 5 et l’augmentation progressive de sa cadence jusqu’en 2030, puis le développement de capacités orbitales améliorées.

Ce second volet doit permettre à Miura 5 d’emporter des charges plus lourdes, d’atteindre des orbites plus lointaines et d’intégrer des travaux sur l’atterrissage propulsif, présenté comme une première étape vers la réutilisation. Ces objectifs décrivent des améliorations à réaliser grâce au contrat, pas des performances déjà disponibles.

MaiaSpace reste en dehors du total annoncé

Les trois signatures concluent la deuxième phase du Challenge pour Isar Aerospace, RFA et PLD Space. Les entreprises présélectionnées pouvaient remettre leurs propositions jusqu’en avril 2026, avant leur examen par le comité d’évaluation de l’ESA.

MaiaSpace n’entre pas dans les 543,6 M€. Le 27 août, l’ESA indiquait que sa procédure d’attribution approchait de son terme et qu’une mise à jour serait publiée après la conclusion éventuelle du contrat. Le montant global du programme pourrait donc encore augmenter, sans modifier la somme correspondant aux trois accords déjà signés.

L’état de l’histoire est ainsi double : les contrats et leurs plafonds financiers sont confirmés, mais leur décaissement complet et la capacité opérationnelle des trois lanceurs ne le sont pas. Les prochaines preuves attendues seront les validations de jalons et, surtout, les vols orbitaux que Spectrum, RFA One et Miura 5 doivent réussir avant 2028.
