Emerald AI, 전력망을 움직여 유니콘이 됐다…AI 전력난의 새 해법

미국 워싱턴DC의 전력 유연성 소프트웨어 기업 Emerald AI가 2026년 8월 25일 1억5,000만 달러 규모의 시리즈 A 투자를 유치해 기업가치 10억5,000만 달러를 인정받았다. Energize Capital과 DCVC가 공동 주도한 라운드에는 NVIDIA, Samsung Ventures, Siemens, GE Vernova 등이 참여했으며, 회사는 8월 25일 공식 발표 에서 다섯 차례의 실증을 마치고 여러 메가와트 규모 데이터센터에 기술을 상용 배치했다고 밝혔다.
투자와 기업가치는 완료된 거래로 확인되지만, 상용화는 세계 시장에 널리 보급됐다는 뜻이 아니라 초기 확장 단계다. Data Center Dynamics의 후속 보도 도 투자 규모와 평가액을 확인하고, 주력 소프트웨어 Emerald Conductor가 전력망과 데이터센터 사이에서 AI 작업을 실시간 조정한다고 설명했다.
유니콘 평가의 근거는 ‘조정 가능한 전력’이다

Emerald AI가 판매하려는 것은 발전 전력 자체가 아니라 데이터센터의 전력 사용을 필요할 때 바꿀 수 있는 능력이다. 일반적인 데이터센터는 계약한 최대 전력을 언제든 사용할 수 있어야 하는 고정 부하로 취급되지만, 일정 시간 소비량을 검증 가능한 방식으로 낮출 수 있다면 전력회사는 기존 설비의 제한된 여유를 더 유연하게 운영할 수 있다.
투자자들이 주목한 지점도 소프트웨어가 전력망의 요구와 AI 연산을 연결하는 운영 계층이라는 데 있다. 전력 공급이 빠듯한 시간에는 지연 가능한 작업을 늦추고, 여유가 생기면 처리량을 다시 높이는 식이다. 발전소나 송전망을 새로 만드는 기술은 아니지만, 신규 설비가 완공되기 전까지 기존 계통의 사용 방식을 조정하는 대안이 될 수 있다는 논리다.
다만 기업가치가 곧 사업모델의 검증 완료를 뜻하지는 않는다. 회사는 고객별 과금 구조와 계약 기간, 반복매출, 고객 집중도, 상용 배치에서 발생한 매출을 공개하지 않았다. 따라서 현재 확인되는 것은 투자자들이 이 운영 계층의 성장 가능성에 유니콘 가치를 부여했다는 사실이지, 수익성과 대규모 재현성이 입증됐다는 결론은 아니다.
전력망 신호에서 실제 감축까지 이어지는 과정

Emerald Conductor의 기본 흐름은 전력망 신호 수신→AI 작업 분류와 스케줄링→현장 에너지 제어→성과 검증으로 정리할 수 있다. 먼저 전력회사나 계통 운영자의 감축 요청, 시설 소비전력과 작업 조건을 함께 읽고, 목표 전력량을 맞출 수 있는 조합을 계산한다.

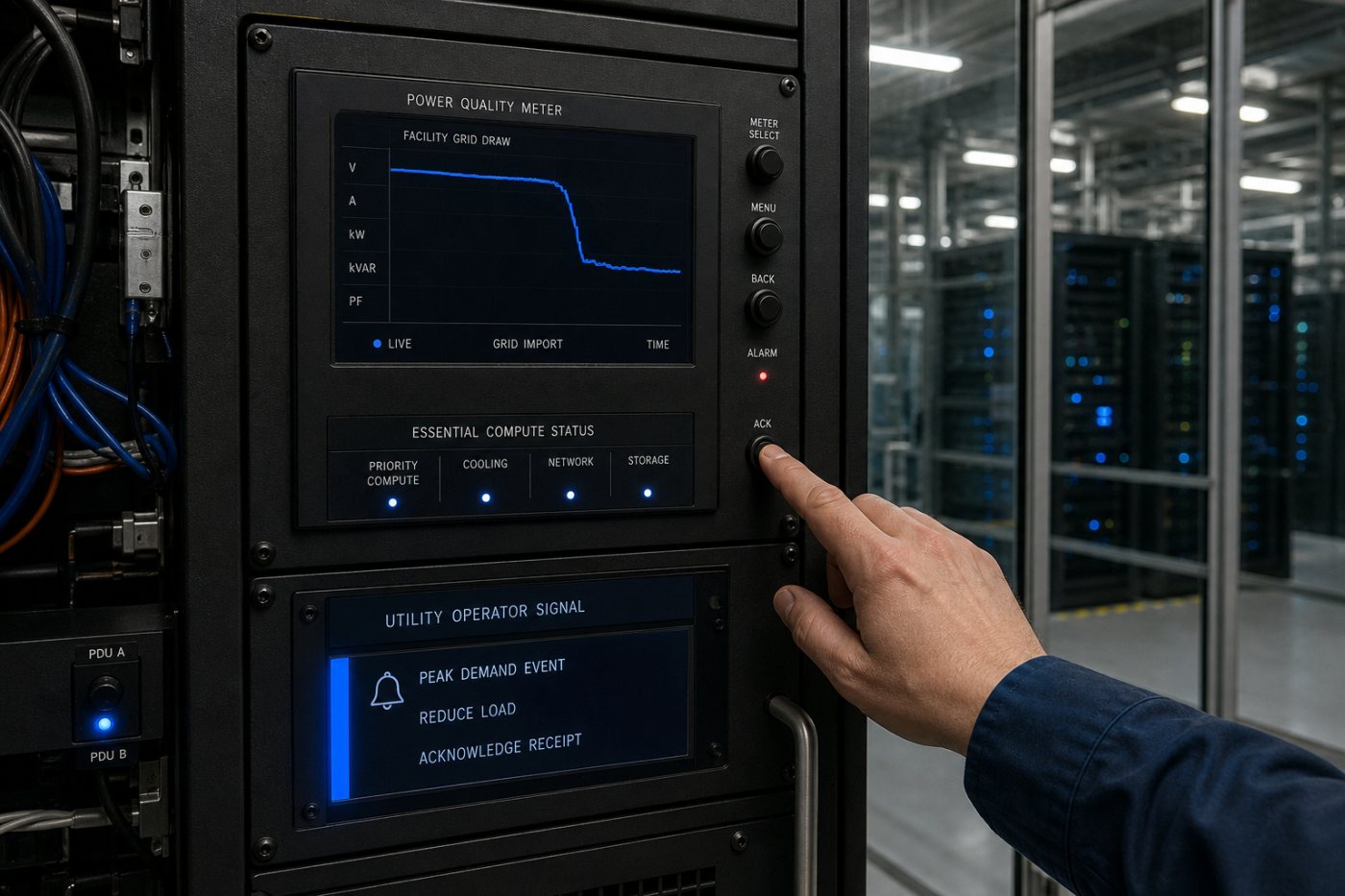

- 전력망 신호 수신: 피크 수요나 계통 혼잡에 대응해 필요한 감축 목표를 데이터센터 운영 조건으로 변환한다.
- 작업 스케줄링: 응답 지연을 허용하기 어려운 추론 작업은 보호하고, 마감시간에 여유가 있는 학습·배치 작업은 늦추거나 처리 속도를 조절한다. 여러 시설을 함께 운영할 경우에는 작업 위치를 옮기는 선택지도 생긴다.

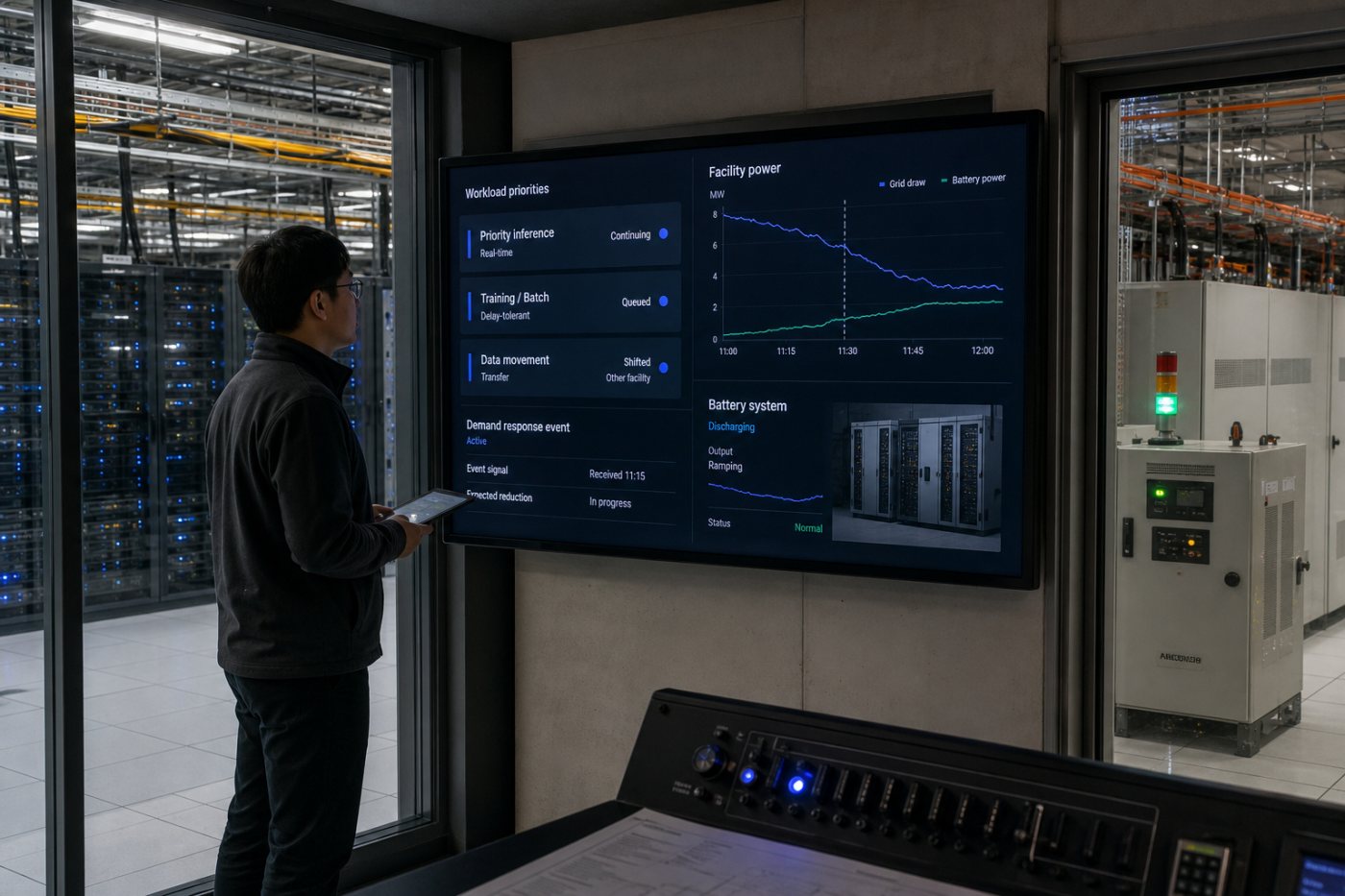

- 현장 에너지 조정: 배터리처럼 이용 가능한 현장 에너지 자원이 있다면 연산 부하와 함께 제어해 시설이 계통에서 끌어오는 전력을 낮춘다.
- 측정과 검증: 요청된 목표와 실제 시설 전력 사용을 비교해 약속한 유연성을 제공했는지 확인하고 운영 기록을 남긴다.
이는 서버를 일괄적으로 끄는 방식과 다르다. 어떤 작업을 언제, 어디서, 어느 속도로 실행할지를 조정하고 현장 에너지 자원을 결합해 데이터센터 경계에서 측정되는 전력량을 바꾸는 접근이다. 성능 보호 여부는 고객별 서비스 수준 계약, 작업 분류의 정확성, 네트워크 제약과 현장 설비 상태에 좌우된다.
실증 완료와 전력난 해결 사이에는 거리가 있다
Emerald AI는 지난 1년 동안 애리조나·일리노이·버지니아·오리건과 영국 런던의 상업용 데이터센터에서 다섯 차례 실증을 마쳤다고 설명한다. 이어 캘리포니아의 데이터센터 전체에서 계통 피크 상황에 대응하는 상용 배치를 진행했으며, 신규 자금으로 AI 기업과 데이터센터 운영사, 전력회사를 대상으로 세계 배치를 확대할 계획이다.
이 결과는 데이터센터 부하가 항상 고정돼 있어야 한다는 전제를 흔들지만, 발전소 건설을 광범위하게 대체할 수 있다는 증거는 아니다. 짧은 피크 시간의 감축과 연중 지속되는 전력 부족은 서로 다른 문제다. 실시간 추론 비중이 높거나 모든 GPU가 긴급 작업에 사용되는 시설은 옮길 수 있는 부하가 적고, 반대로 배치 작업과 지역별 시설을 함께 운용하는 사업자는 선택지가 더 많다.
전력 소비를 다른 시간으로 옮긴다고 환경 효과가 자동으로 생기는 것도 아니다. TNW의 투자 분석 은 화석연료 발전이 한계 전력을 공급하는 시간대로 작업을 이동하면 배출량이 오히려 늘 수 있으며, 현재까지의 현장 실증도 미루기 쉬운 작업에 치우쳤다는 한계를 짚었다.
한국 데이터센터에는 계약과 계통 규칙이 먼저다

국내 데이터센터에 같은 모델을 적용하려면 소프트웨어 설치만으로는 부족하다. 전력회사가 감축 신호와 목표를 전달할 수 있어야 하고, 시설이 제공한 감축량을 어떤 기준선으로 측정·검증할지도 정해야 한다. 감축 실적에 대한 보상이나 계통 접속상의 편익이 없다면 운영자가 처리 지연과 통합 비용을 떠안을 경제적 이유가 약하다.
시설 내부에서는 AI 작업을 우선순위별로 분류하고 스케줄러가 응답시간, 학습 완료 시점, 데이터 이동 제한과 장애 복구 조건을 읽을 수 있어야 한다. 여러 입주사가 장비를 나눠 쓰는 코로케이션 시설이라면 건물 운영자와 클라우드 사업자, 컴퓨팅 고객 가운데 누가 작업 속도와 전원 설비를 제어할지도 계약으로 정리해야 한다.
감축량은 서버나 GPU만이 아니라 시설 전체의 계통 인입 지점에서 확인해야 한다. 연산 부하가 줄어도 냉각장치 소비전력이 같은 속도로 떨어지지 않을 수 있고, 배터리의 충전 상태와 비상전원 운용 제한도 결과에 영향을 준다. 칩이나 랙에서 측정한 절감량을 곧바로 데이터센터 전체의 전력 유연성으로 간주할 수 없는 이유다.
다음 검증 대상은 매출과 계통 성과다
현재까지 확인된 사건은 시리즈 A 완료, 유니콘 기업가치 인정, 다섯 차례의 실증 종료와 데이터센터 전체 규모의 초기 상용 배치다. Emerald AI가 확보한 자본은 발전설비가 아니라 전력망의 요청과 AI 연산, 현장 에너지 자원을 연결하는 소프트웨어의 확장 가능성에 투자된 것이다.
앞으로 사업모델의 재현성을 판단하려면 계약 고객과 시설 규모, 실제 감축 가능 시간, 요청 이행률, AI 서비스 수준에 미친 영향, 감축량 검증 방식과 고객이 얻는 경제적 편익이 공개돼야 한다. Emerald AI는 AI 전력난을 해소했다고 입증한 단계가 아니라, 데이터센터 수요를 고정값이 아닌 거래·계약 가능한 유연 자원으로 만들 수 있다는 가능성을 상용 시장에서 검증하는 단계에 있다.
