Google mise sur un réacteur arrêté : Washington prête jusqu’à 1,9 Md$

|Auteur: Équipe éditoriale de QUASA|4 min de lecture| 2
Google mise sur un réacteur arrêté : Washington prête jusqu’à 1,9 Md$

Le 8 septembre 2026, le gouvernement américain a clôturé un prêt pouvant atteindre 1,9 milliard de dollars à NextEra Energy pour financer le projet de redémarrage de Duane Arnold, dans l’Iowa. Le communiqué du département de l’Énergie porte sur une centrale de 615 MW arrêtée depuis 2020, dont le retour dépend toujours des autorisations de la Nuclear Regulatory Commission (NRC).

Le même 8 septembre, Utility Dive a confirmé la clôture du financement et le rôle de Google comme principal client de la centrale remise en service. Google ne reçoit donc pas le prêt et n’exploitera pas le réacteur : l’entreprise s’est engagée à acheter l’essentiel de sa production future pour accompagner la croissance de ses infrastructures cloud et d’intelligence artificielle dans l’Iowa.

Le prêt finance NextEra, pas Google

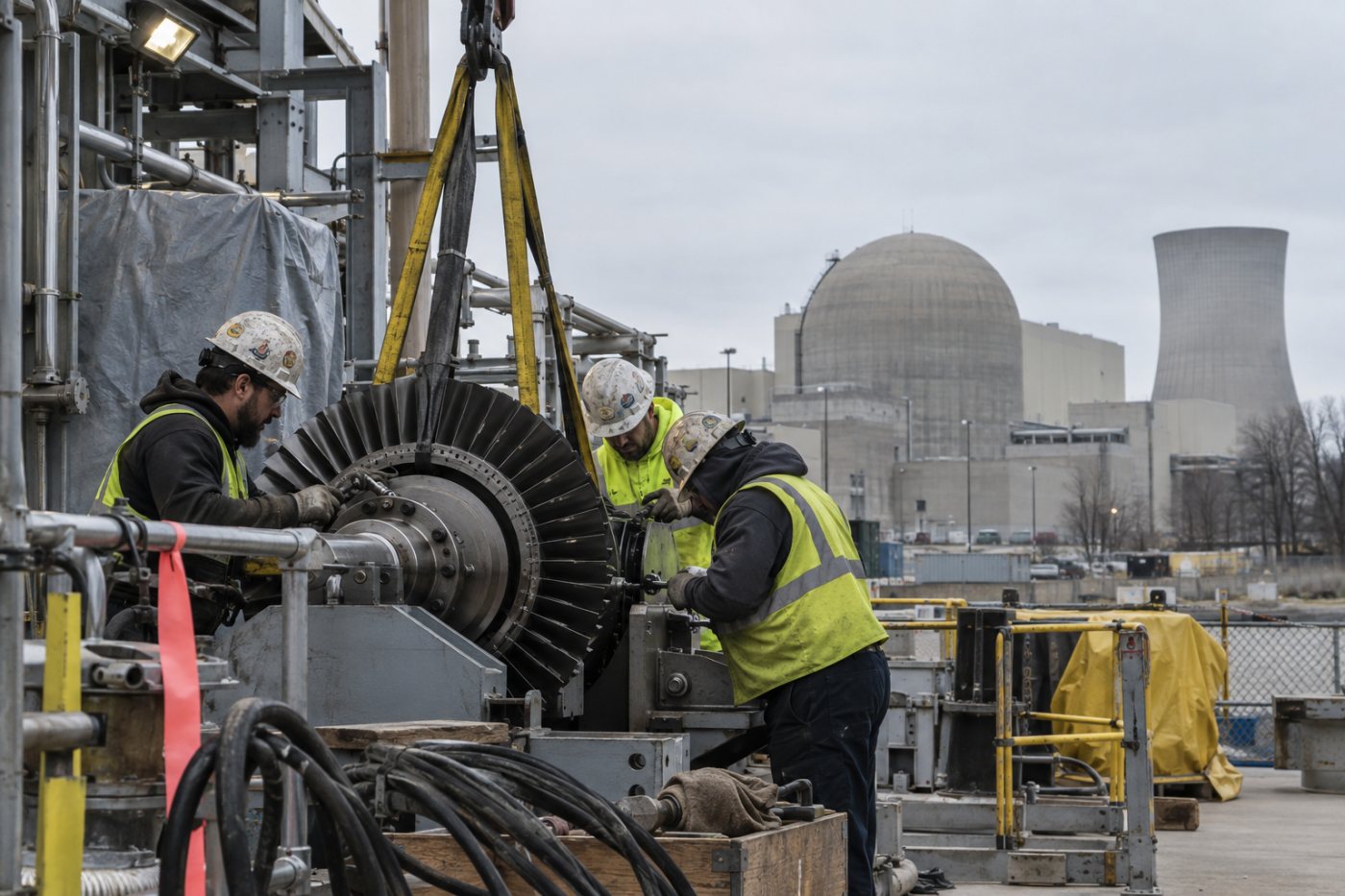

NextEra prépare la centrale Duane Arnold toujours à l’arrêt après la clôture du prêt fédéral.

L’Office of Energy Dominance Financing, rattaché au département américain de l’Énergie, est le prêteur ; NextEra Energy est l’emprunteur et le porteur du redémarrage. La formule « pouvant atteindre » fixe un plafond de financement : elle ne permet pas de conclure que toute la somme a déjà été décaissée.

Cette clôture financière constitue un jalon concret, mais elle n’équivaut ni à l’achèvement des travaux ni à une autorisation d’exploiter. L’argent fédéral doit soutenir la remise en service d’un actif existant qui ne fournit actuellement aucune électricité au réseau.

Le montage réunit ainsi trois fonctions distinctes. Washington apporte une capacité de financement public, NextEra conduit le projet industriel et réglementaire, tandis que Google apporte une demande contractuelle de long terme. C’est cette combinaison qui permet de dire que le groupe technologique mise sur le réacteur sans lui attribuer le prêt ni la propriété de la centrale.

Google sécurise l’essentiel de la production future

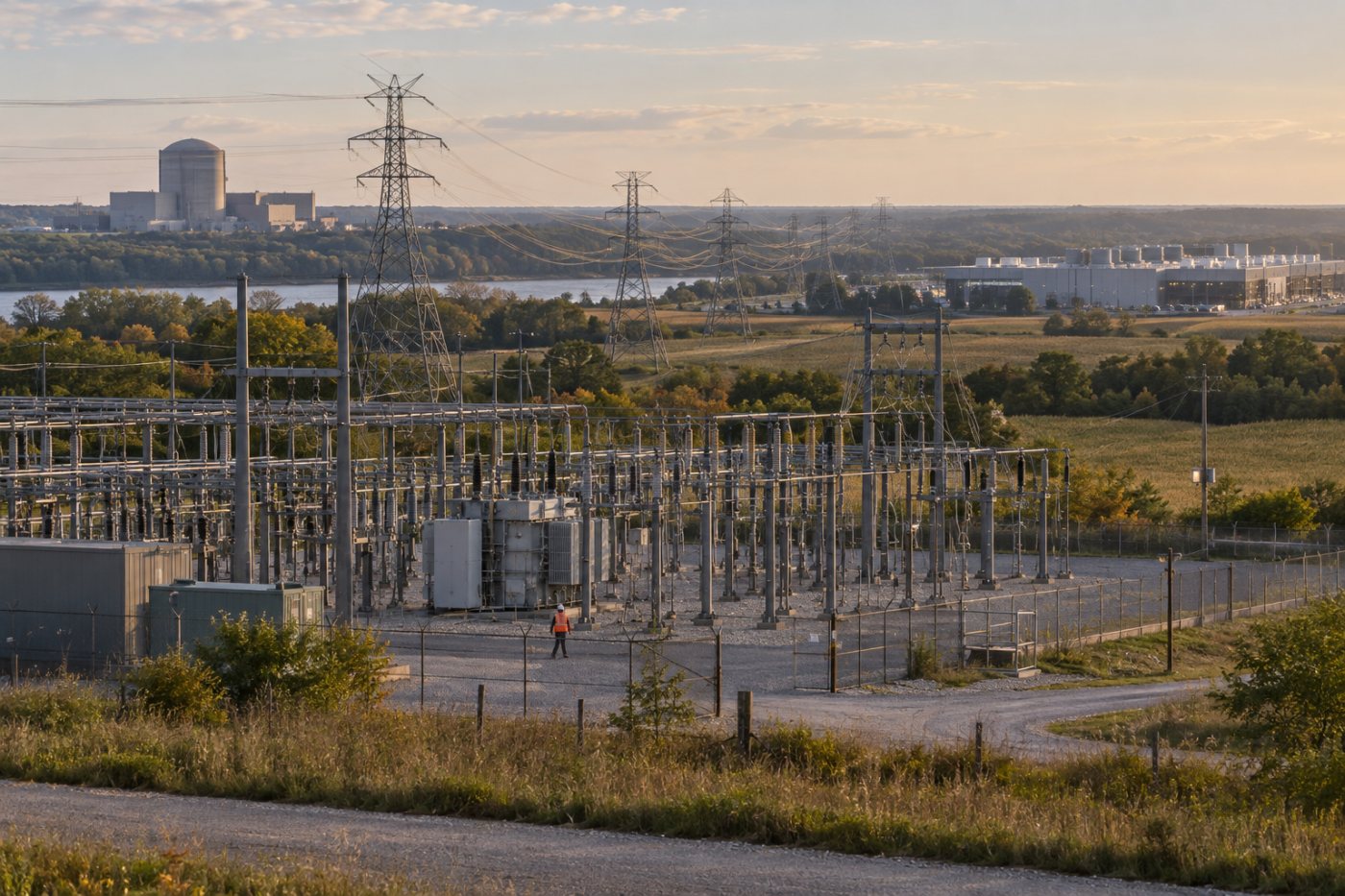

Le réseau régional relie la production future de Duane Arnold aux besoins électriques des infrastructures cloud de Google.

Google et NextEra ont conclu un contrat d’achat d’électricité de 25 ans. Leur communiqué conjoint sur Duane Arnold prévoit que Google achètera de l’électricité provenant de l’installation de 615 MW pour ses activités cloud et IA dans l’Iowa ; il fixe une mise en service au premier trimestre 2029, sous réserve des approbations réglementaires.

Cet accord ne signifie pas que le réacteur alimentera physiquement un seul centre de données. La centrale doit injecter son électricité sur le réseau régional, tandis que le contrat organise l’achat commercial de la production. Duane Arnold resterait donc un actif du système électrique, et non une centrale privée exploitée par Google.

Une partie de la capacité ne serait d’ailleurs pas destinée au groupe technologique. TechCrunch rapporte une réservation de 50 MW pour la coopérative locale Central Iowa Power Cooperative (CIPCO). Sur la capacité totale annoncée, la part associée à Google resterait donc très majoritaire.

Les 615 MW ne sont pas encore disponibles

La puissance annoncée décrit la capacité visée après remise en service, et non une production nouvelle déjà accessible aux centres de données. Le prêt règle une composante financière du projet ; il ne remet pas automatiquement les équipements en état et ne reconnecte pas la centrale au réseau.

La chronologie doit donc être lue sans confondre quatre étapes : le financement fédéral a été clôturé dans la limite annoncée ; le contrat d’achat avec Google est signé ; la préparation technique et les examens réglementaires se poursuivent ; la production ne pourra reprendre qu’après les validations nécessaires. Seules les deux premières étapes sont acquises.

Le calendrier de 2029 reste un objectif industriel. Il dépend de la restauration des composants, des éventuelles mises à niveau, des inspections et des décisions du régulateur. Un décalage dans l’un de ces volets pourrait repousser la livraison d’électricité prévue par l’accord commercial.

La NRC doit encore autoriser le retour du réacteur

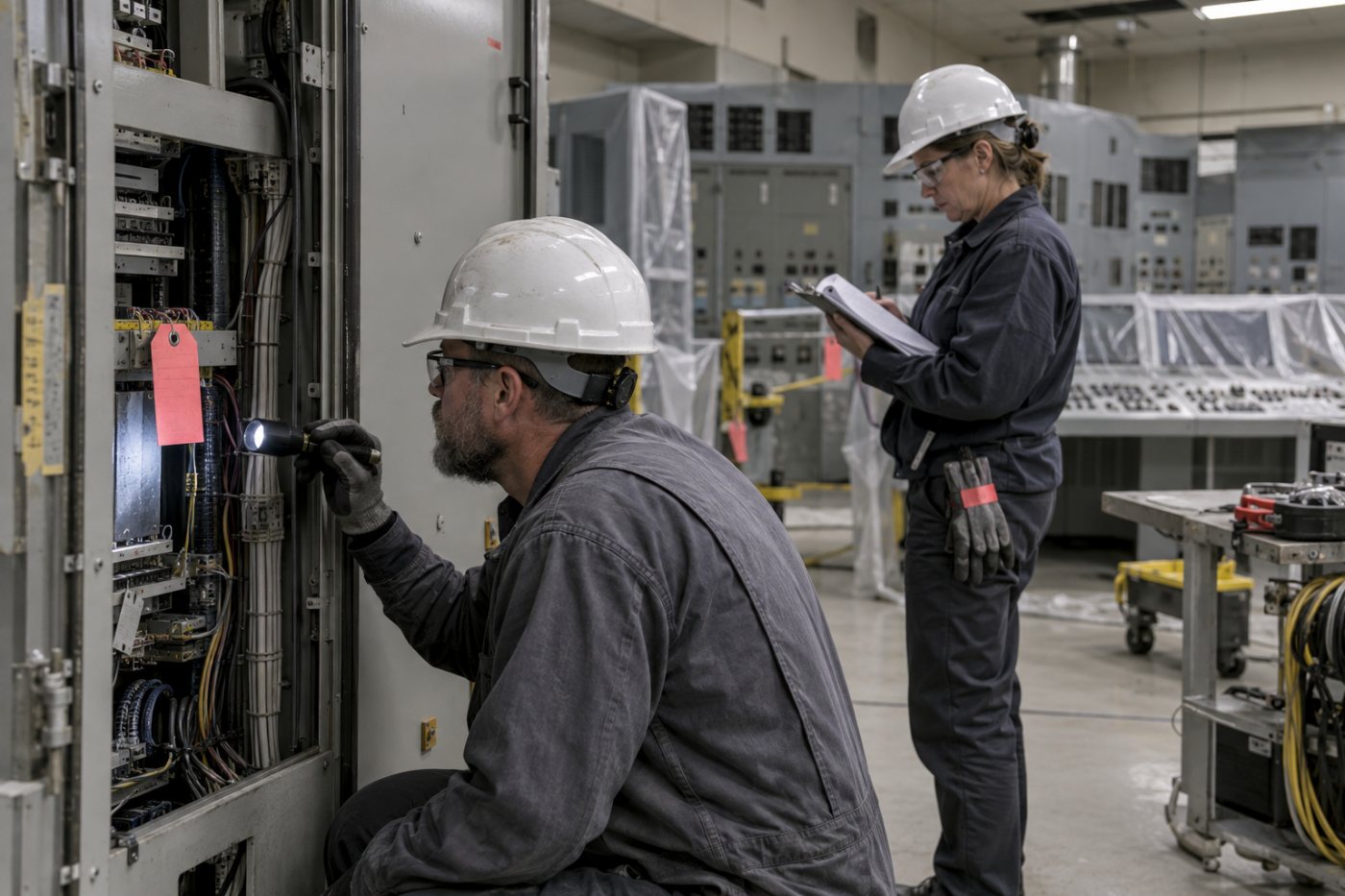

Des contrôles techniques restent nécessaires à Duane Arnold avant toute autorisation de redémarrage en 2029.

Le dossier réglementaire est plus avancé qu’une simple déclaration d’intention, mais il n’est pas achevé. La page de suivi de la NRC indique que NextEra doit obtenir le rétablissement du cadre d’exploitation, remettre les composants dans un état compatible avec un fonctionnement sûr et effectuer les mises à niveau requises. Le régulateur examine aussi plusieurs demandes relatives à la licence, au plan d’urgence et à la sécurité.

La NRC a constitué un panel consacré au redémarrage et prévoit une série d’inspections avant toute reprise de l’exploitation commerciale. Son examen environnemental se poursuivait également après la période de consultation publique close le 2 septembre 2026, avec une décision finale alors projetée pour l’automne.

Le financement fédéral réduit ainsi un obstacle majeur sans garantir le résultat. Duane Arnold demeure un réacteur arrêté, adossé à un prêt clôturé et à des acheteurs futurs. Les prochaines données déterminantes seront les décisions finales de la NRC, les conclusions des inspections et la capacité de NextEra à tenir son objectif du premier trimestre 2029.
