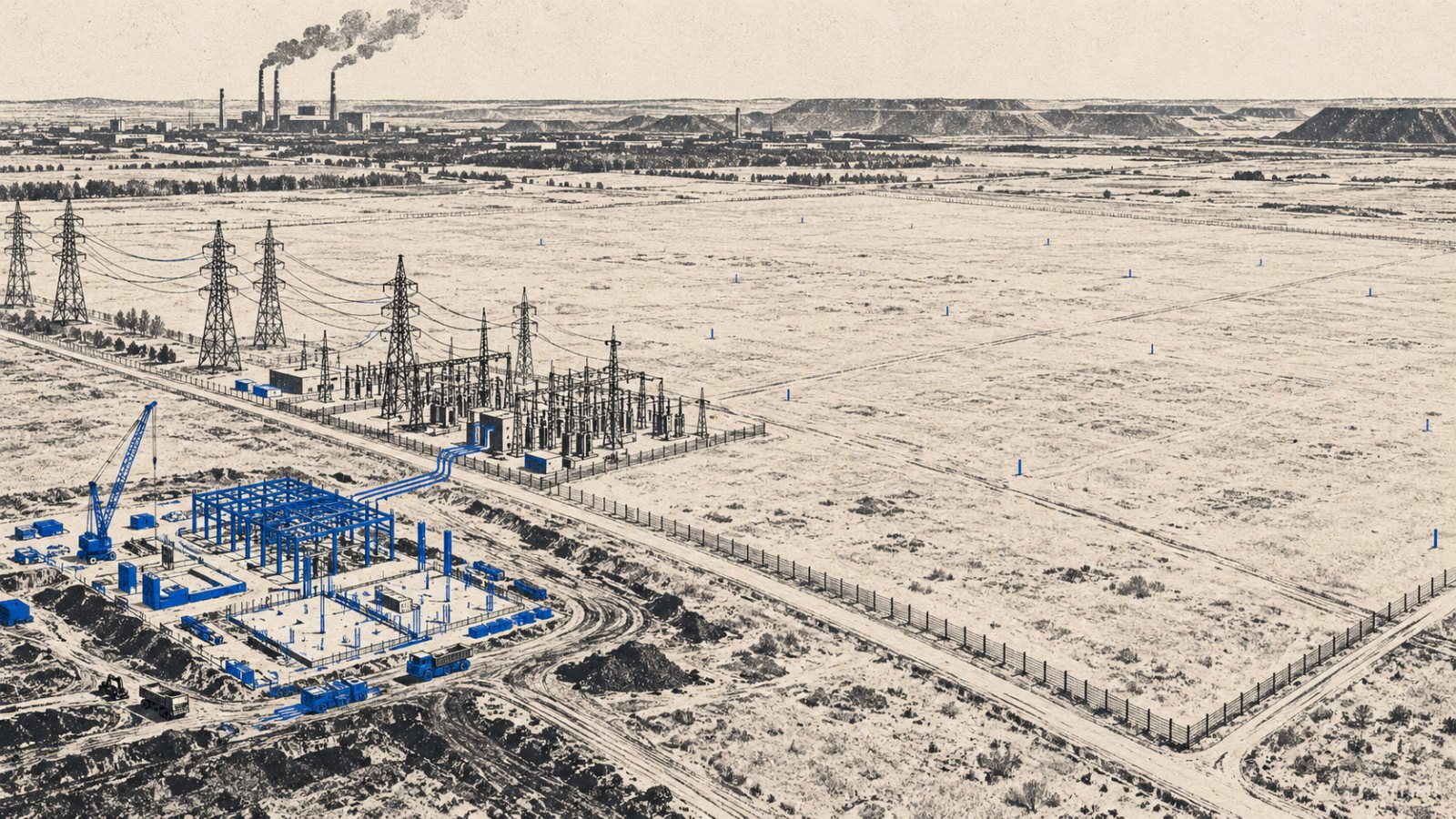

«Долина ЦОДов» в Казахстане получит до 1 ГВт — стройка уже началась

|Автор: Редакция QUASA|4 мин чтения| 1
«Долина ЦОДов» в Казахстане получит до 1 ГВт — стройка уже началась

3 октября 2026 года премьер-министр Казахстана Олжас Бектенов сообщил об активной фазе строительства «Долины ЦОДов» в Экибастузе и назвал энергетический потенциал кампуса — до 1 ГВт: «В активной фазе строительства находится мегапроект „Долина ЦОДов“». Эта мощность описывает предельный масштаб проекта, а не уже введённый центр обработки данных.

На сайте проекта указано, что под первую очередь выделено 191,8 га, её мощность составит 50 МВт, а ввод запланирован на второй квартал 2027 года; рядом с площадкой действует подстанция на 215 МВт, около 1300 га зарезервировано для последующих этапов. У кампуса есть строительная площадка и действующий энергетический узел, тогда как запуск первого центра и освоение остальной территории ещё впереди.

Что именно находится в активной фазе

Сейчас строится начальная часть комплекса в Экибастузе, Павлодарская область. Проект размещён на промышленной площадке, для которой определены участок первой очереди и резерв земли под расширение. Выделение земли позволяет планировать новые объекты по мере развития кластера; оно не показывает, сколько центров обработки данных уже построено или когда они смогут принимать вычислительную нагрузку.

Действующая подстанция служит отправной точкой энергетической стратегии. Помимо подключения к сети будущему центру нужны собственные распределительные системы, охлаждение, помещения для оборудования и связь с внешними сетями. Поэтому активные строительные работы и начало эксплуатации — разные стадии. Ввод первого объекта покажет, когда подготовленная площадка станет работающей вычислительной инфраструктурой.

Проект рассчитан на высокоплотные вычисления, в том числе для искусственного интеллекта и облачных сервисов. Предусмотрены разные формы работы с площадкой: размещение оборудования крупных заказчиков, строительство объектов под их требования, развитие новых участков и партнёрства в сфере вычислений. Большой земельный резерв даёт место для таких вариантов, но сроки последующих очередей пока уточняются. Календарная веха сейчас указана для начального этапа.

Почему гигаватт нельзя считать готовой мощностью

У ключевых энергетических показателей разные предметы измерения. Мощность стартового объекта относится к планируемому центру обработки данных. Мощность действующей подстанции характеризует сетевую инфраструктуру возле площадки, но сама по себе не равна числу работающих серверов. Предельный потенциал кампуса описывает возможность наращивать энергоснабжение при строительстве следующих очередей. Складывать эти величины для оценки готовой мощности нельзя.

В пересчёте на одинаковые единицы предельный показатель кампуса примерно в двадцать раз превышает мощность первого объекта. Такое сопоставление показывает масштаб замысла, но не задаёт график расширения. Между запуском начальной очереди и достижением предела должны появиться новые объекты, подключения и инженерные системы для их постоянной работы.

Для роста кампуса предусмотрена поэтапная модернизация энергетической инфраструктуры. Каждому новому корпусу потребуются не только место на участке, но и электрическое подключение, охлаждение и телекоммуникации, рассчитанные на его нагрузку. Существующая подстанция даёт основу начальному этапу; для дальнейшего расширения понадобятся отдельные инженерные и инвестиционные решения.

Земельная площадь тоже не переводится напрямую в мегаватты. На территории размещаются здания, подъезды, вспомогательная инфраструктура и участки под будущие объекты; энергетическая мощность определяется иной частью проекта. Поэтому выделенный участок и резерв под расширение описывают пространственный план, а параметры первой очереди — ближайшую заявленную строительную задачу.

Как вписываются планы почти на 300 МВт

В публикации о встречах президента от 2 октября говорится, что Касым-Жомарт Токаев 1 октября ознакомился с планом вычислительной инфраструктуры в Экибастузе почти на 300 МВт с возможностью роста до 1 ГВт; он также обсуждал проект с представителем NVIDIA, General Atlantic проявила интерес к участию, а с G42 рассматривалось возможное сотрудничество. Эти сведения касаются развития комплекса и переговоров, а не одновременного запуска всех названных мощностей.

План почти на 300 МВт шире ближайшего объекта. В публикации не раскрыто, как эта мощность должна распределяться между будущими очередями, поэтому её нельзя принимать за параметры первого ввода. Для потенциальных пользователей разница существенна: вычислительные ресурсы станут доступны после завершения конкретных объектов, подключения оборудования и начала эксплуатации.

Интерес инвесторов и технологических партнёров показывает, что развитие площадки обсуждается с международными компаниями. Участие в переговорах само по себе не задаёт график строительства на всей зарезервированной территории. Для расширения должны совпасть решения о финансировании, заказчиках, оборудовании и энергоснабжении; свободная земля решает только одну часть этой задачи.

Какая ближайшая веха у проекта

Ближайший заявленный результат — ввод стартового центра после завершения строительных и пусконаладочных работ. До этого можно оценивать подготовку площадки и ход строительства, но доступную пользователям мощность покажет работающий объект. Темп дальнейшего развития станет яснее, когда появятся сроки новых очередей и решения по расширению энергоснабжения.

Для Казахстана значение кампуса связано с созданием инфраструктуры для облачных услуг, исследований и задач искусственного интеллекта. Для её будущих пользователей решающим станет переход от зарезервированной земли и проектного предела к введённым объектам. Следующая проверяемая веха — запуск первой очереди в намеченный срок.
