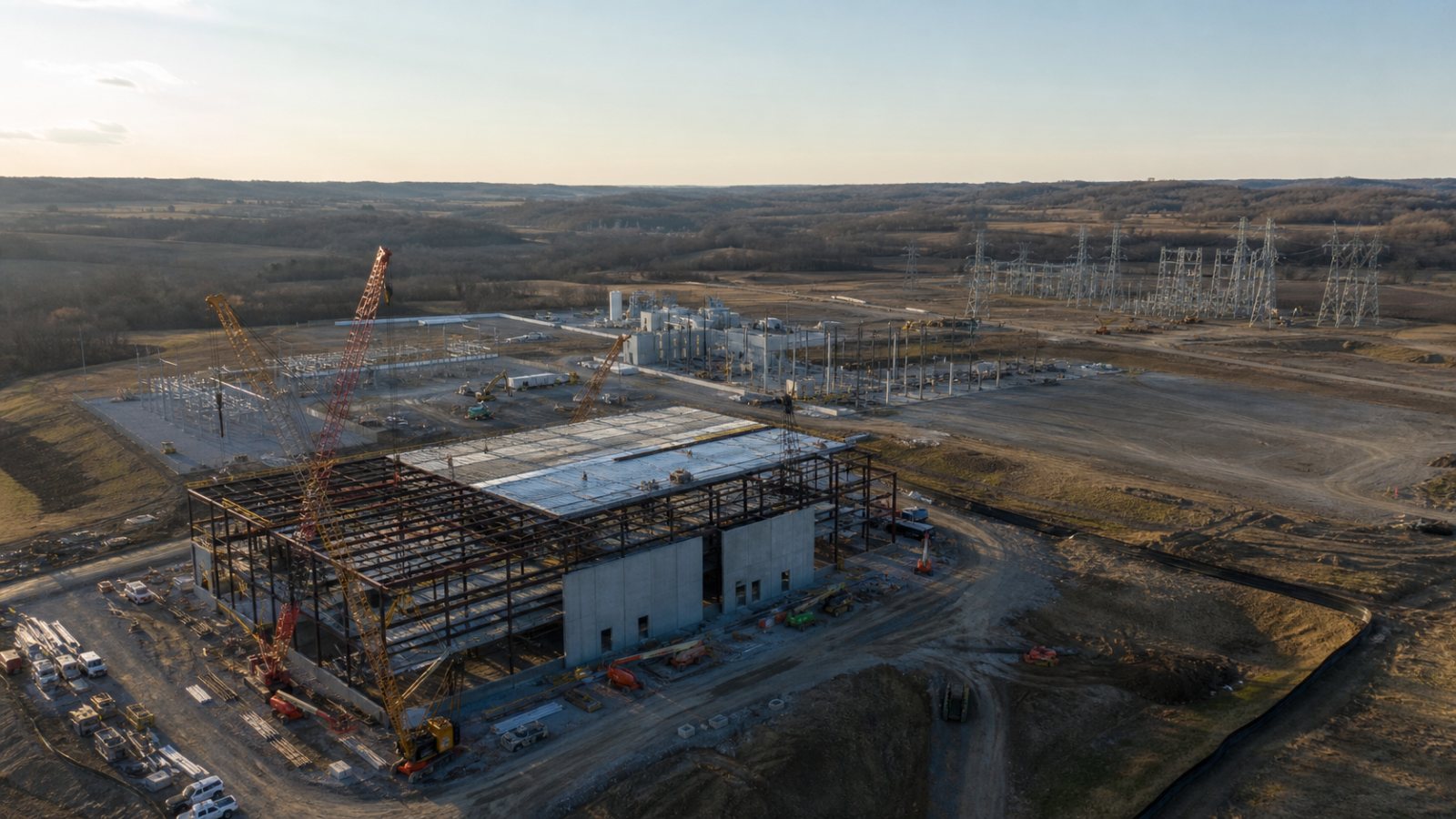

OpenAI ने 8 गीगावॉट कंप्यूटिंग क्षमता ली—पहला चरण 2028 से पहले नहीं

OpenAI ने 17 अगस्त 2026 को अमेरिका के ओहायो राज्य की पाइक काउंटी में PORTS-Pike Technology Campus से लगभग 8 गीगावॉट भावी आईटी क्षमता लेने का समझौता किया। Axios की स्वतंत्र रिपोर्ट के मुताबिक SB Energy परिसर का निर्माण और स्वामित्व संभालेगी, OpenAI का पट्टा 20 वर्ष का है और शुरुआती क्षमता 2028 से मिलने की उम्मीद है।
इसका अर्थ यह नहीं कि OpenAI को अभी 8 गीगावॉट चालू कंप्यूटिंग क्षमता मिल गई है। पहला घोषित हिस्सा 800 मेगावॉट का है; इसके बाद विस्तार छह वर्ष के निर्माण, नई बिजली उत्पादन क्षमता, पारेषण ढांचे, परमिट, पर्यावरणीय समीक्षा और वित्तपोषण पर निर्भर करेगा।
8 गीगावॉट अनुबंध है, चालू क्षमता नहीं

आईटी-गीगावॉट डेटा सेंटर के भीतर कंप्यूटिंग उपकरणों के नियोजित विद्युत भार का माप है। यह परिसर की कुल बिजली उत्पादन क्षमता, तैयार भवनों का आकार या इस समय काम कर रहे सर्वरों की क्षमता नहीं बताता। अनुबंध, निर्मित डेटा सेंटर और परीक्षण के बाद उपलब्ध कंप्यूटिंग प्रणाली परियोजना की अलग-अलग अवस्थाएं हैं।
NVIDIA के आधिकारिक विवरण में शुरुआती परिनियोजन 4.25 आईटी-गीगावॉट का है और बाकी 3.75 आईटी-गीगावॉट लेने का विकल्प दिया गया है। दोनों को जोड़ने पर अधिकतम 8 आईटी-गीगावॉट बनते हैं, लेकिन विकल्प को पहले से निर्मित या बिना शर्त तय क्षमता नहीं माना जा सकता। परिसर में NVIDIA की AI कंप्यूटिंग अवसंरचना लगनी है और OpenAI उसका ग्राहक होगा।

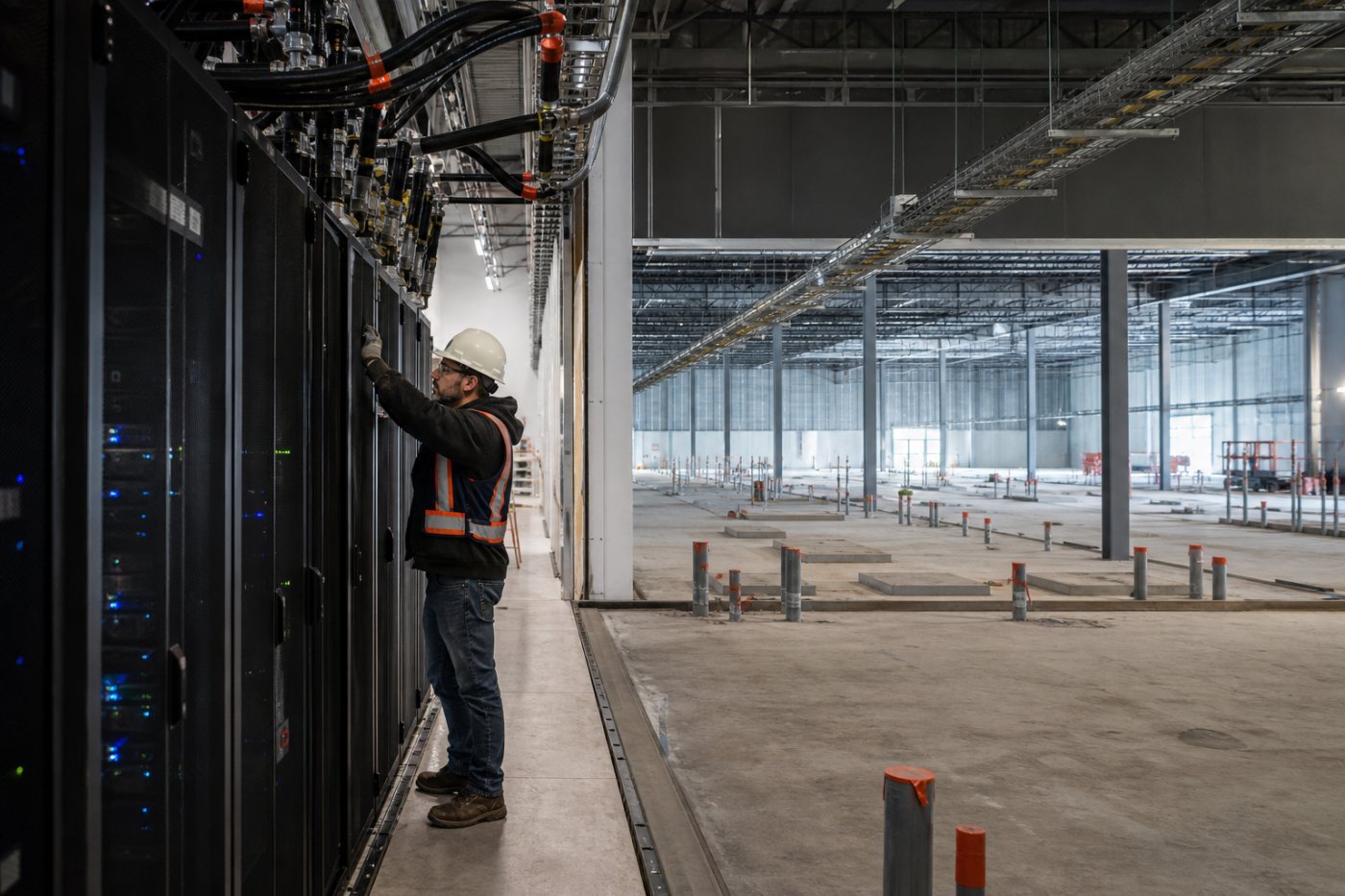

इसलिए घोषित संख्या को वर्तमान उपलब्धता की तरह पढ़ना भ्रामक होगा। SB Energy को पहले भूमि, बिजली और भवन का बुनियादी ढांचा तैयार करना होगा; इसके बाद हार्डवेयर स्थापना, परीक्षण और परिचालन स्वीकृति के साथ क्षमता चरणों में पट्टे के लिए उपलब्ध होगी।

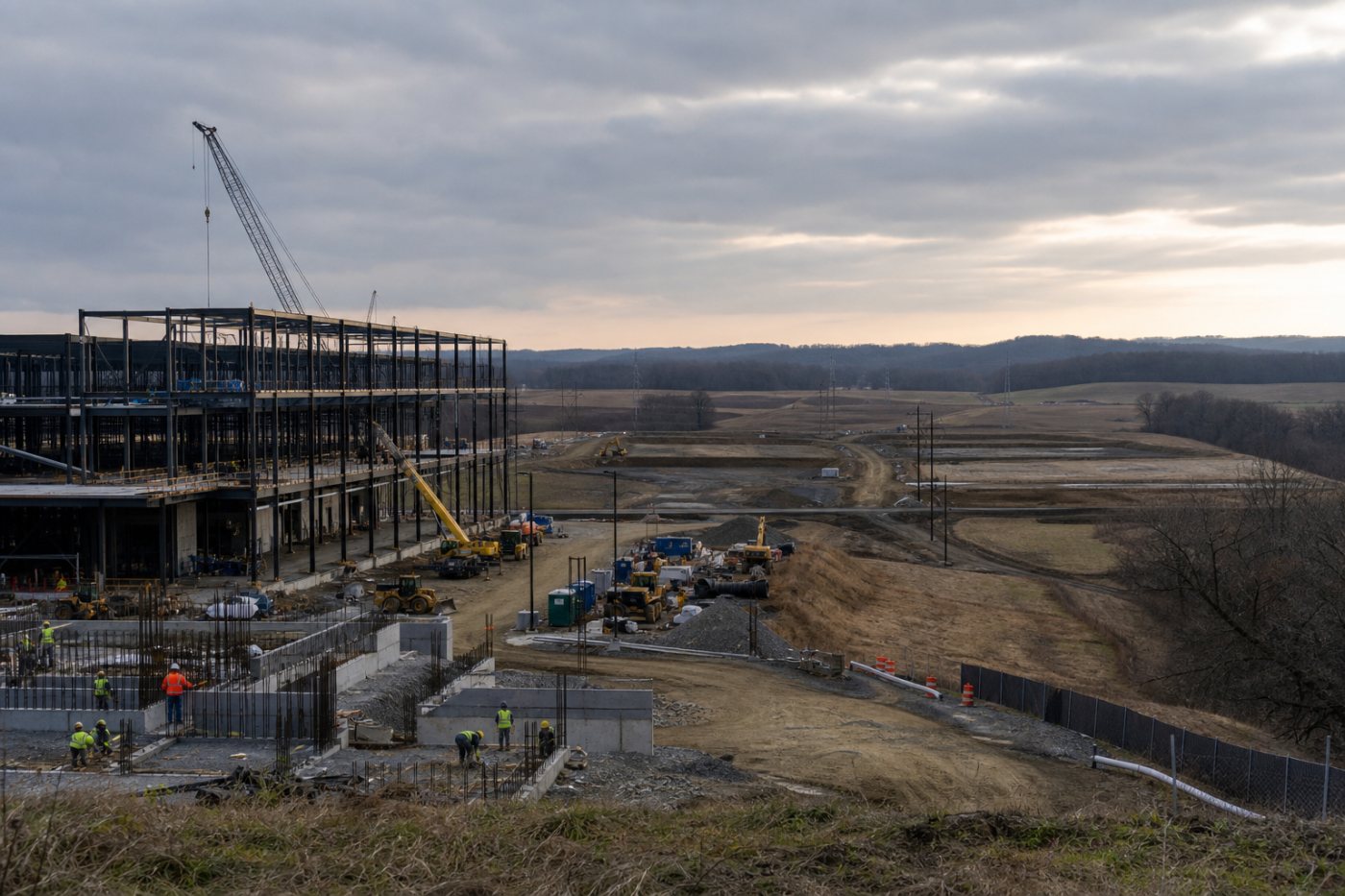

2028 केवल पहले 800 मेगावॉट की शुरुआत है

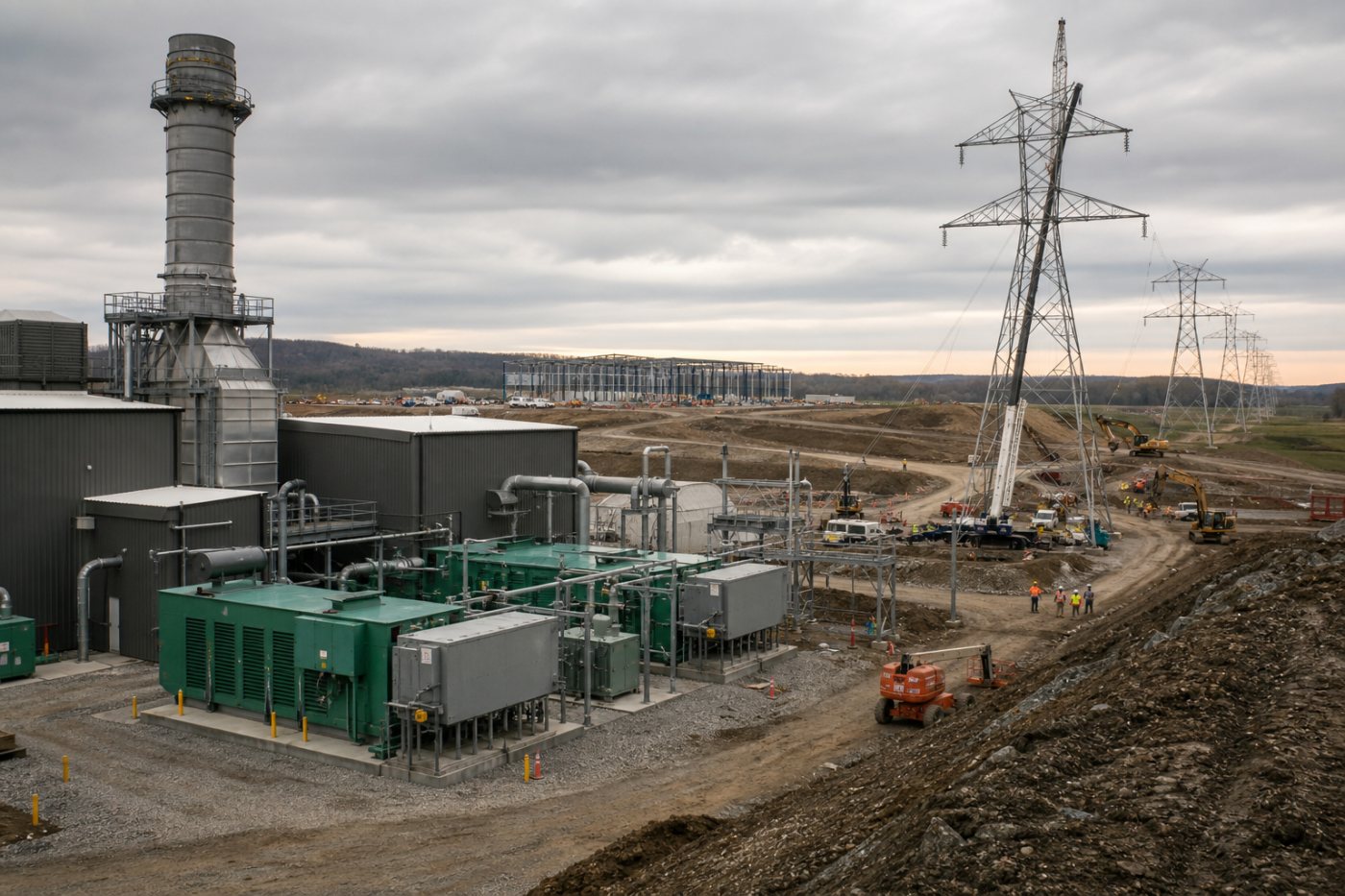

OpenAI की 17 अगस्त की घोषणा पहले 800 मेगावॉट को 2028 से उपलब्ध कराने और छह वर्षीय निर्माण को 2032 तक चलाने की बात करती है। शुरुआती हिस्से में मौजूदा AEP ढांचे का बड़े पैमाने पर उपयोग होना है, जबकि आगे के विस्तार के लिए ग्रिड से जुड़े नए बिजली संयंत्र, प्राकृतिक गैस उत्पादन, पारेषण लाइनें और संबंधित अवसंरचना चाहिए।
2028 पूरी 8 गीगावॉट क्षमता की पूर्णता-तिथि नहीं है। यह केवल आरंभिक उपलब्धता का लक्ष्य है, जबकि 2032 घोषित निर्माण-अवधि का आखिरी नियोजित वर्ष है। उपलब्ध क्षमता को धीरे-धीरे सौंपे जाने के कारण परिसर का कितना भाग किस वर्ष चालू होगा, इसकी पूरी सार्वजनिक समय-सारणी अभी सामने नहीं आई है।
पट्टे का भुगतान भी तैयार क्षमता उपलब्ध होने पर शुरू होगा; उसी कंपनी विवरण में भुगतान के लिए कारोबार से मिलने वाले राजस्व, नकदी प्रवाह और निवेशकों से जुटाई गई पूंजी का उल्लेख है।
NVIDIA का निवेश और साख समर्थन अलग व्यवस्थाएं हैं
NVIDIA की वित्तीय भूमिका केवल चिप आपूर्ति तक सीमित नहीं है, लेकिन कंपनी OpenAI के पूरे खर्च की सीधे भुगतानकर्ता भी नहीं है। उसका 1.5 अरब डॉलर का निवेश SB Energy में इक्विटी निवेश है, जबकि भूमि, बिजली और भवन-ढांचे से जुड़ा साख समर्थन अलग वित्तीय व्यवस्था है।
TechCrunch की नियामकीय दस्तावेजों पर आधारित रिपोर्ट अधिकतम 105 अरब डॉलर के सशर्त साख समर्थन और परिसर के 4.25 से 8 गीगावॉट तक संभावित विस्तार का उल्लेख करती है। यह राशि तत्काल नकद निवेश नहीं है: साख समर्थन उन भुगतान दायित्वों के विरुद्ध सुरक्षा देता है जो तय शर्तें पूरी होने पर चरणों में प्रभावी हो सकते हैं।
वित्तीय जिम्मेदारियों का बंटवारा इस प्रकार है: SB Energy परिसर बनाएगी और चलाएगी, OpenAI उपलब्ध हुए हिस्सों की पट्टेदार होगी और NVIDIA शुरुआती भौतिक विकास के लिए साख समर्थन तथा कंप्यूटिंग प्रणालियां देगी। बाकी 3.75 गीगावॉट विकल्प होने के कारण पूरे 8 गीगावॉट पर समान वित्तीय शर्तें अंतिम मान लेना अभी जल्दबाजी होगी।
8 गीगावॉट कंप्यूटिंग के पीछे 10 गीगावॉट ऊर्जा योजना

कंप्यूटिंग भार और बिजली उत्पादन को अलग रखना जरूरी है। मार्च 2026 में घोषित व्यापक परिसर पर Associated Press की ऊर्जा-केंद्रित रिपोर्ट में 10 गीगावॉट तक नई उत्पादन क्षमता का लक्ष्य दिया गया था, जिसमें 9.2 गीगावॉट प्राकृतिक गैस आधारित उत्पादन शामिल है। AEP Ohio के साथ ग्रिड उन्नयन और नई पारेषण लाइनों पर 4.2 अरब डॉलर लगाने की योजना भी उसी परियोजना का हिस्सा है।
इन संख्याओं के विषय अलग हैं: लगभग 8 गीगावॉट OpenAI से जुड़ा भावी आईटी भार है, 10 गीगावॉट नई बिजली उत्पादन क्षमता का लक्ष्य है और 9.2 गीगावॉट उस ऊर्जा योजना का गैस आधारित हिस्सा है। अधिक उत्पादन क्षमता सहायक प्रणालियों, परिसर के व्यापक भार और ग्रिड व्यवस्था को संभाल सकती है; इसे 10 गीगावॉट कंप्यूटिंग क्षमता नहीं कहा जा सकता।
नियोजित ऊर्जा तभी वास्तविक आपूर्ति बनेगी जब उत्पादन इकाइयों को स्वीकृतियां मिलें, उनका निर्माण पूरा हो और पारेषण ढांचा तैयार हो। यही निर्भरता 8 गीगावॉट के विस्तार को समय और लागत—दोनों स्तरों पर अनिश्चित बनाती है।
नौकरियां और पानी अभी परियोजना के दावे हैं
छह वर्षीय निर्माण के दौरान 35,000 अस्थायी नौकरियां और परिचालन शुरू होने के बाद 2,500 दीर्घकालिक पद बनने का अनुमान है। ये पूरे निर्माण और भविष्य के संचालन से जुड़े अनुमान हैं, मौजूदा रोजगार की गणना नहीं। वास्तविक स्थानीय भर्ती ठेके, निर्माण की गति और चालू होने वाले चरणों पर निर्भर करेगी।
पानी के लिए बंद-चक्र, वायु-शीतित व्यवस्था प्रस्तावित है, जिसमें प्रारंभिक भराव के बाद पानी को दोबारा घुमाया जाएगा। नियमित मांग को समान संख्या में लोगों वाले कार्यालय भवन के करीब रखने का लक्ष्य है, लेकिन स्थल का अंतिम डिजाइन और अपेक्षित जल उपयोग का सार्वजनिक आंकड़ा अभी उपलब्ध नहीं है। इसलिए इसे मापे गए परिणाम के बजाय परियोजना का भावी दावा समझना चाहिए।
23 अगस्त 2026 तक पुष्ट स्थिति यही है: लगभग 8 गीगावॉट आईटी क्षमता का समझौता हो चुका है, लेकिन पहला 800 मेगावॉट हिस्सा भी 2028 से पहले उपलब्ध होने की योजना नहीं है। आगे की निर्णायक जानकारी परमिट, ऊर्जा संयंत्रों, पारेषण निर्माण, वित्तीय शर्तों और प्रत्येक तैयार चरण के चालू होने की वास्तविक तारीखों से मिलेगी।
